加拿大LNG項目紀實

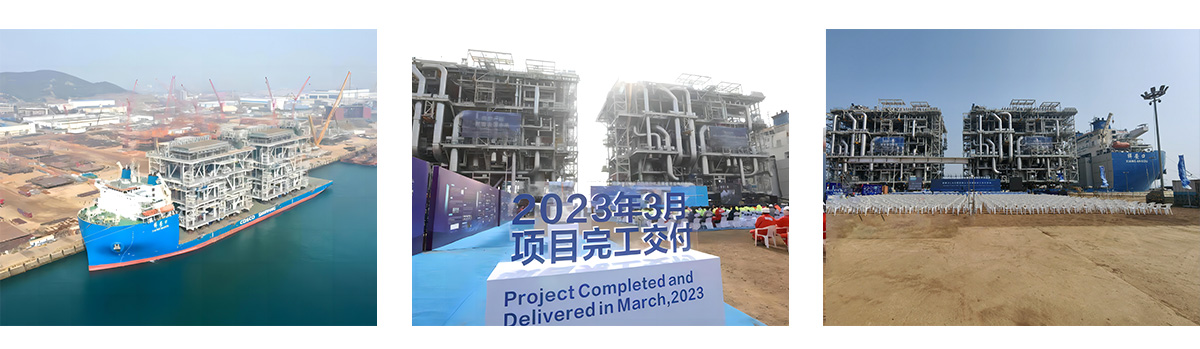

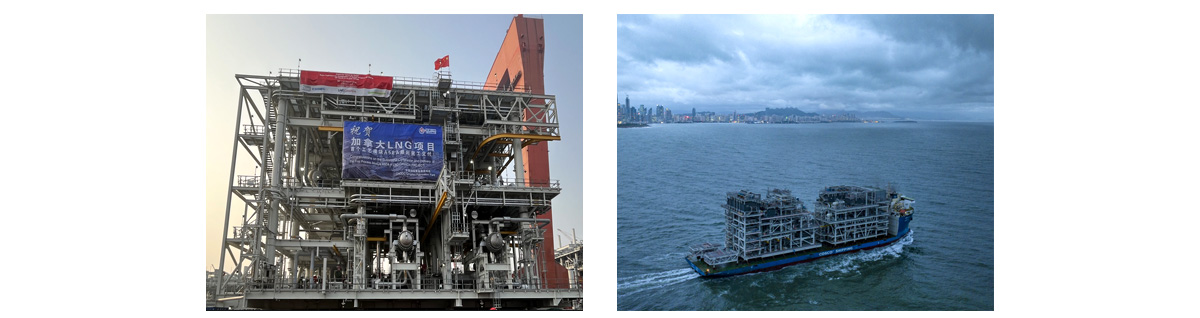

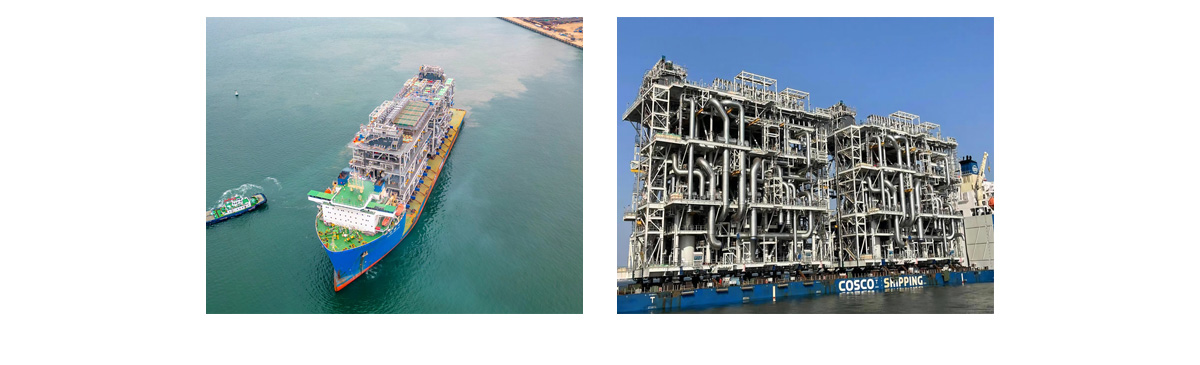

十五年厲兵秣馬,風雨兼程,十五年砥礪奮進,開拓創新,無私無畏的星源人不斷創造著一個又一個里程碑,歷經1000個日夜,首個由公司獨自承攬的全球首例一體化建造液化天然氣模塊化工廠項目—加拿大LNG項目順利交付,持續譜寫新的華章。
項目-難

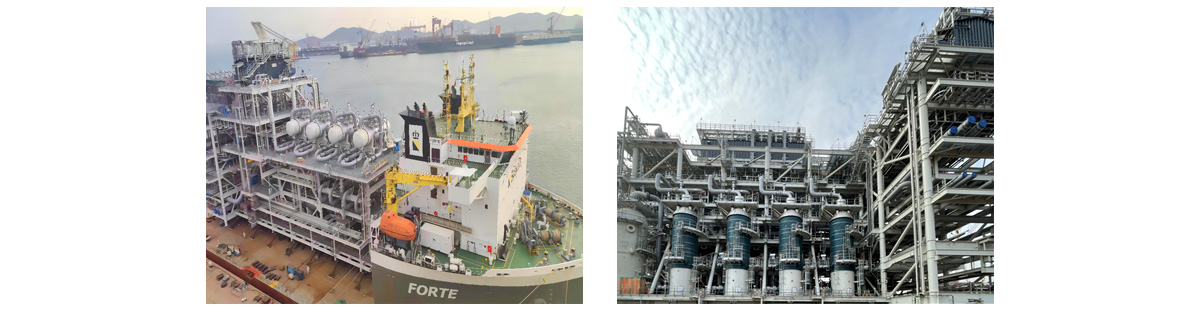

加拿大LNG位于加拿大不列顛哥倫比亞基地馬特鎮,由殼牌石油、馬來西亞國家石油、中石油、韓國國家天然氣公司、日本三菱集團共同投資建造,年產量2600萬噸LNG,為目前世界最大LNG工廠;由JGC-Flour總承包,目前在海洋石油工程有限公司青島場地在建35個模塊,為全球首個一體化LNG建造項目。

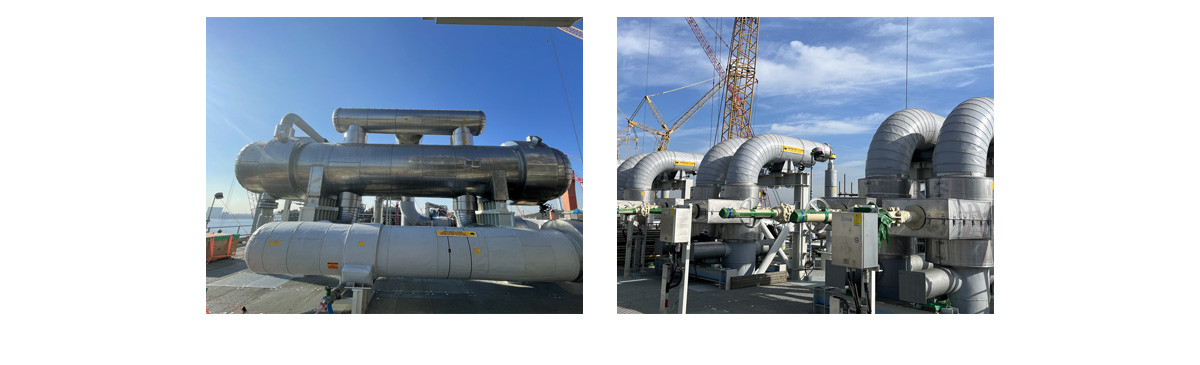

公司共承擔19個模塊的絕熱工作,管道尺寸較大,最大保溫管徑DN2000,保溫類型繁多,包含26種保溫類型,涉及熱保溫、冷保溫、深冷保溫、電伴熱保溫、隔音降噪、人身防護、鋅防護、防冰墜落、防結露等多種工藝需求,涵蓋軟質、半硬質和硬質保溫材料,包含氣凝膠、巖棉、PIR、泡沫玻璃、隔音板、不銹鋼板、CSPE、鋼絲網、密封膠、粘接劑、綁扎帶等近七十余種國內外材料。
保溫結構極其復雜,最多保溫結構包含11層保溫,開辟了保溫復雜多樣的先河。施工任務艱巨,同時,由于國際疫情影響,材料價格嚴重上漲,多種國外材料采購運輸困難,整個項目面臨前所未有的的挑戰。
技術-細

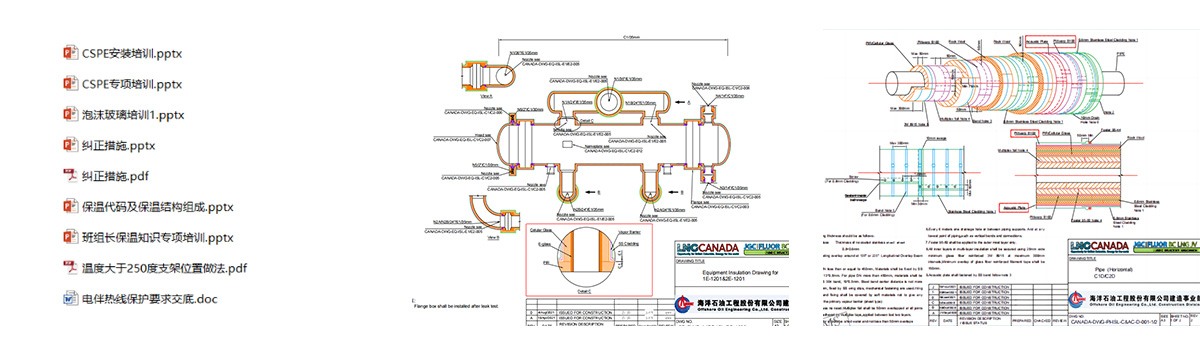

繁雜多樣的規范要求需要扎實的技術準備,項目依據業主規范要求結合現場實際,編制材料預制工序、現場安裝施工工序,同時繪制近五百余張典型保溫詳圖,對各種節點詳細描述施工方法,并對所有設備逐個繪制保溫圖紙,確保施工方法簡單明了,易于理解,同時,對現場所有影響保溫的情況進行檢查,提交近2500份文件反饋至業主尋求施工解決方案。

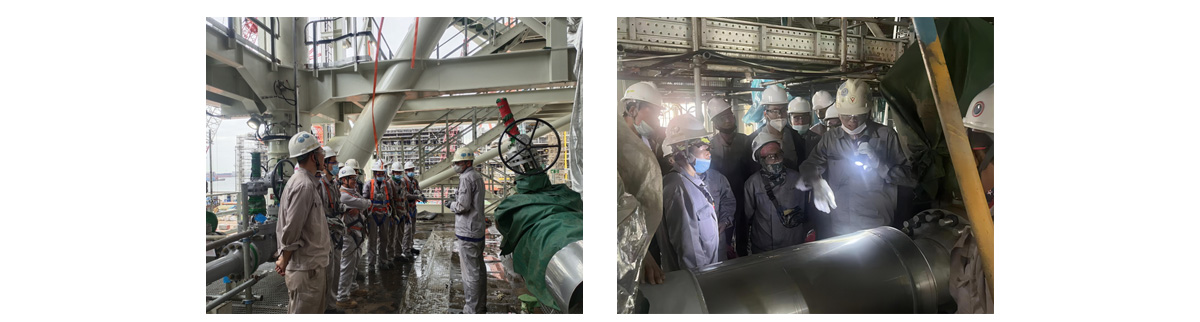

另外,主抓人員技能培訓,進行人員培訓近10000人/次,包含但不限于入場的基本技能理論培訓、保溫材料安裝實操培訓、外護安裝取證培訓、現場交底等,并且對管理人員進行技術考核,舉辦了第一、第二屆及過程知識競賽以促進全面學習,全面提升,確保穩固的基石。
質量-高

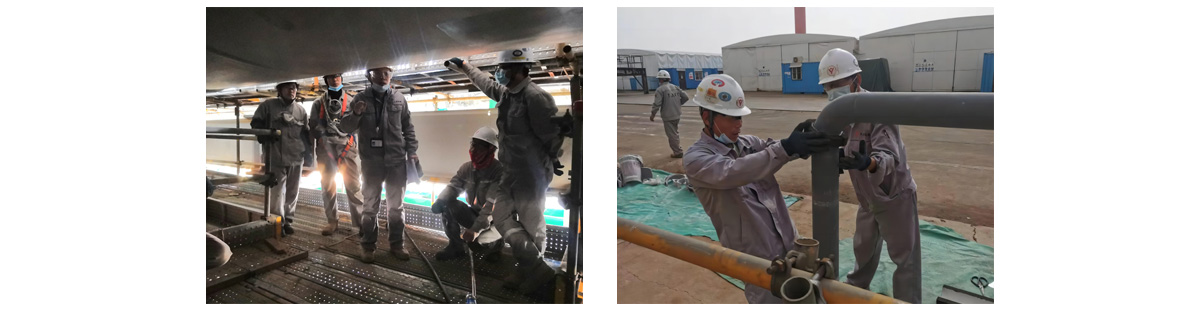

作為國際大型施工項目,尤其硬質材料保溫施工,均需要無縫隙安裝,對施工人員技能水平要求極高,加拿大項目完成近2500人技能考核,對所有入場人員進行理論考核和實操考核,確保技能達標后頒發保溫工證,持證上崗。
所有保溫工作,從清潔到外護膠,每一個點、每一層均需經過自檢、海油工程檢驗、JGC檢驗三道門檻,并且建造方不定期、不定時巡檢,最后再進行全面終檢,確保質量滿足規格書要求,共完成105964次報檢工作。質檢部每周召開質量例會、不定時召開質量宣貫會,對現場發生的質量問題進行及時整改,反復強調,持續改進,同時獎懲有度,確保質量高標準運行。
進度-趕

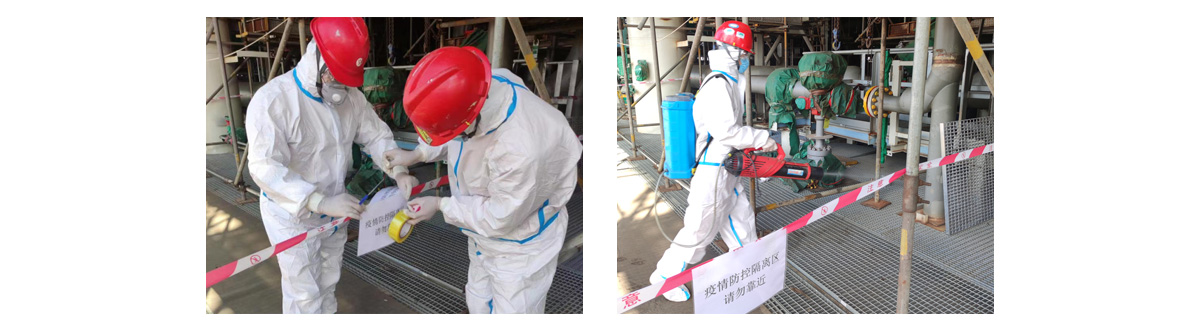

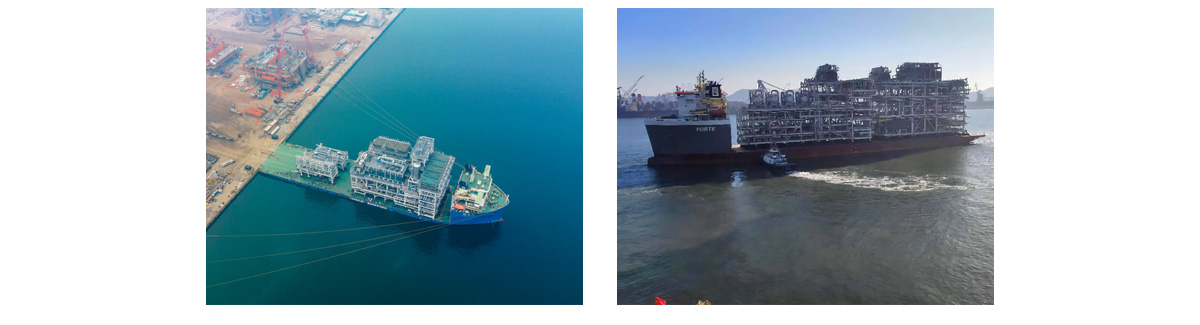

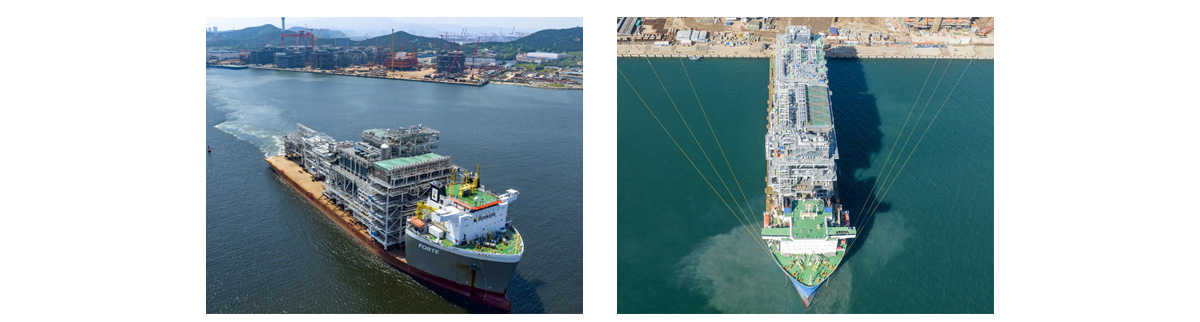

模塊化施工項目的特點,船到活完,沒有任何的可調時間,所有模塊的預定完工時間不可更改,保溫作為模塊建造的最后一道工序,承擔著完工交卷的重任。其中每個模塊11層左右腳手架不到兩個月的施工時間,不到一周拆一層腳手架,工期極為緊迫,項目部有序協調,全面推進,組織人力全面梳理工作量,分模塊、按照試壓包分層、分區域,從上到下,結合項目組施工計劃,細化到每一個腳手架區、每一個閥門盒,全面合理安排工作計劃。同時,針對工人技能水平高低,施工難易程度,分工種合理安排施工任務,加班搶點,合理分批次安排全員核酸檢測,保證現場12個施工班組近1800余人有序作業,高效運轉。積極組織召開班前會、作業前一分鐘分析會、施工日會等,嚴格把控施工進度,按時按期完成19個模塊零尾項交付。
安全-嚴

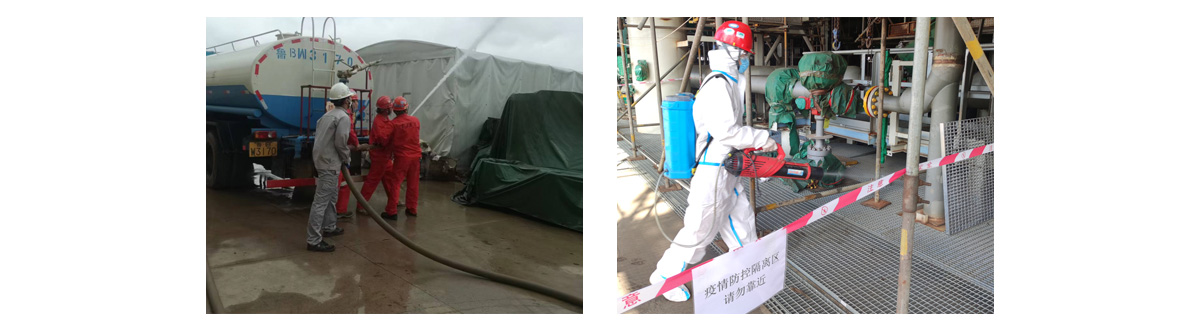

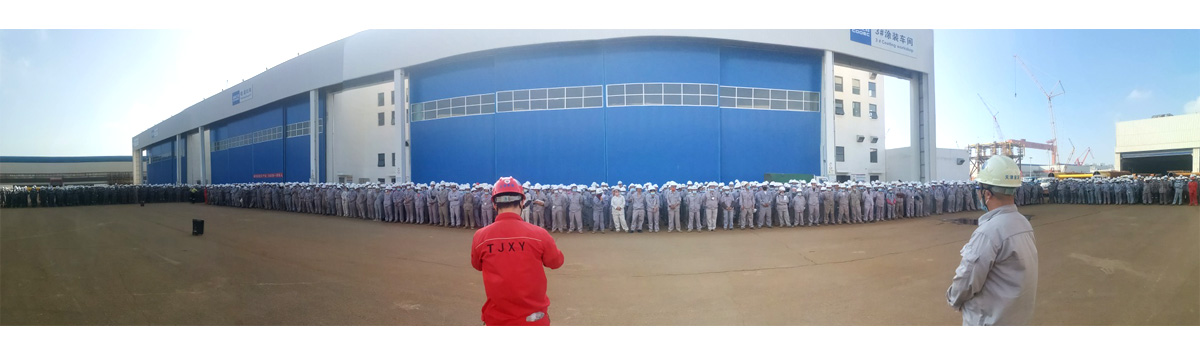

“地球上最安全的項目”作為加拿大項目的目標,安全管理幾近苛刻。項目打造近40人安全管理團隊,固定醫院健康體檢、防疫資料、入場安全培訓保障基礎安全;入項目培訓,IIF培訓,人工搬運、手部安全、危險化學品安全、受限空間培訓,監護培訓,新員工導師培訓等確保每一個崗位熟知自身工作需求,同時,以模塊為單位,進行網格化管理,模塊長、隊長、班組長均納入安全管理體系,做到安全信息快速有效傳遞,實時反饋。積極貫徹執行業主安全活動“IIF(無事故無傷害)、STA(安全任務分配)、LMRA(作業前一分鐘分析)等,全面分析檢查,全力指導改進,累計完成約300萬安全工時。
管理-精
加拿大LNG項目體量大,成本壓力及資金占用極大,也是目前公司承攬單體合同金額最大工程。項目部嚴格控制施工資源投入,不斷加強施工工效提升,加強人力浪費、材料浪費的監管力度,減少非必要成本的產生,同時積極承接現場業主的各類變更工作,現場協調人力、物力,積極溝通改進施工工藝,滿足業主要求的時間內保質保量完成承接的新任務。
團隊-強
項目部積極探索發展新思想,開拓新路子,全面進行團隊建設,深度挖掘個人才能,開設LNG公眾號宣傳分享項目建設、文化生活,舉辦趣味競賽、野炊等豐富業余生活,設置季度星源之星、知識競賽等比拼競技,不斷提高,不斷突破,取得一個又一個成績:安全杰出貢獻獎、模塊完工感謝信、安全文化提升獎、CFC反饋體系卡冠軍、領導力培訓認證、安全導師認證等,知行合一,勝利屬于我們,唯有創新與夢想不可辜負。
